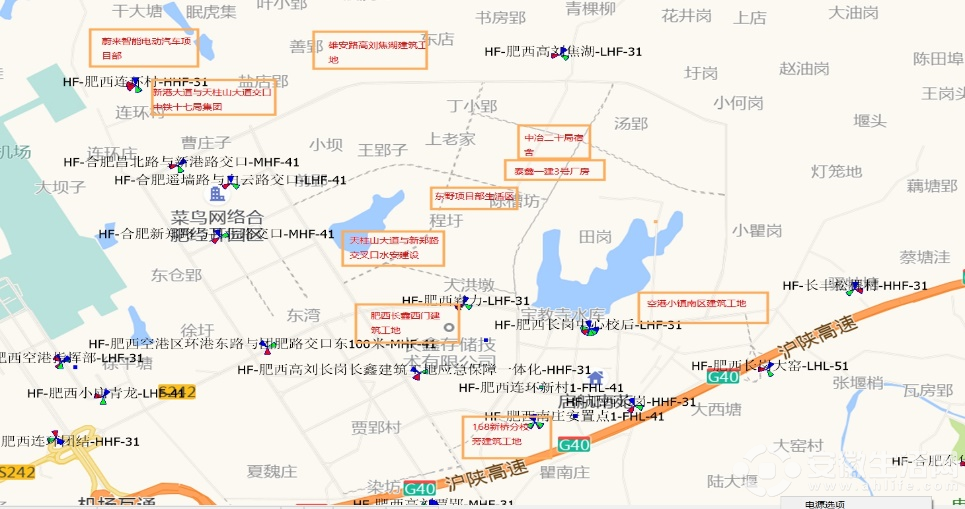

近年來,隨著中國新基建的在大力發展,在建工地場景越來越普遍,肥西高劉焦湖為區域性的在建工地群場景,同時在建的項目10余個,由于工地位置比較偏遠,周邊基站少,存在大面積的覆蓋空洞;經現場勘查在建工地覆蓋黑點的根因為距離4G基站距離遠,宿舍內信號平均RSRP在-115dbm左右,多次脫網,手機業務無法保證正常使用。

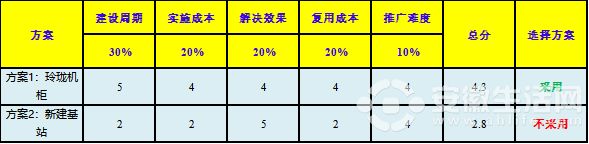

    合肥分公司秉承一貫的“我為群眾辦實事”的宗旨,急用戶之所急,根據用戶的業務需求主要集中在工地生活區且區域性工地較為分散的場景特點,如何落實主基站和傳輸兩大資源成為解決覆蓋黑點問題的關鍵;主基站方面優先考慮通過新建基站或玲瓏機柜的方式解決最為合理,經過多部門的聯合評審,綜合建設周期、實施成本、解決效果、利用成本及推廣難度五個方面的考慮,優先選用玲瓏機柜方案,玲瓏機柜與新建基站特點對比:

    玲瓏機柜優點如下:

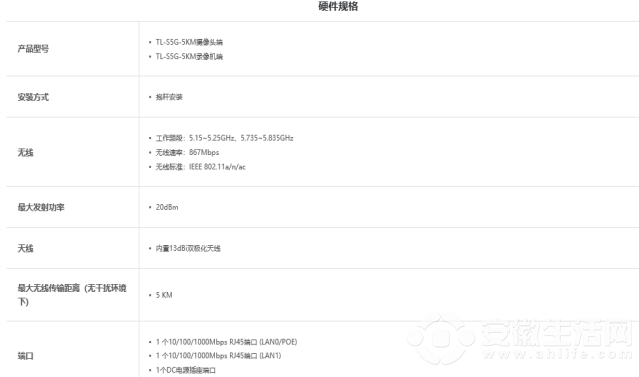

    主基站方案確認后,傳輸問題也是基站開通的難點,合肥分公司通過與現場負責人溝通,因地制宜的選擇傳輸方案,當工地生活與辦公區域由于寬帶需求已經辦理專線光纜基礎上,一“纖”多用開通玲瓏機柜,將建設成本降到最低;當無現成的專線光纜時,為節省時間成本,合肥分公司創新引入無線網橋傳輸搭配玲瓏機柜,優點為建設周期短、無線傳輸實現簡單、占地面積小等特點。

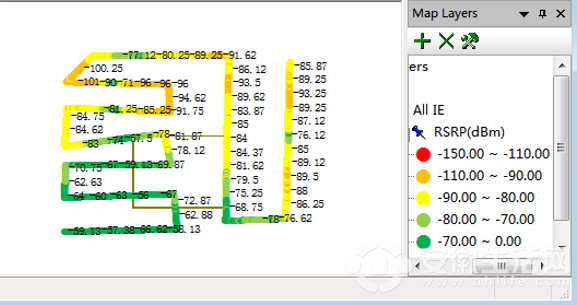

    經過一周的努力,合肥分公司共計投入人力資源38人,開通玲瓏機柜十余個,站點開通后現場平均RSRP在-83dBm左右,SINR值在16左右,下載速率在18Mbps,上傳速率在7.5Mbps,在建工地整體覆蓋問題得到解決,滿足了用戶日常使用的需求,提升了用戶滿意度。
